Dire que le suivi d’un projet se limite à cocher des cases ou à remplir un tableau Excel serait une illusion dangereuse. La réalité, c’est que garder la main sur l’avancement demande une vigilance de chaque instant, des outils adaptés et une méthode qui ne laisse rien au hasard.
Les 8 piliers du suivi de projet : comment garder la trajectoire
Qui ne s’est jamais senti dépassé face à la demande d’un rapport d’avancement ? Même les professionnels les mieux organisés connaissent cette montée de tension. Rassembler toutes les données, coordonner les échanges, synthétiser l’information : c’est un exercice chronophage, rendu encore plus complexe quand les urgences du quotidien accaparent déjà toute l’attention. Pourtant, impossible de s’en passer si l’on veut garder le cap.
A découvrir également : Réussir son projet de création d'entreprise étape par étape
Pour piloter efficacement, il faut des réponses claires et précises, régulièrement mises à jour. Ce qui suit vous donne les axes incontournables à surveiller, et dévoile la structure d’un rapport d’avancement qui fasse vraiment sens.
Voici les éléments à intégrer pour construire un rapport d’avancement solide :
A voir aussi : Comment simplifier l'ouverture d'un compte professionnel en ligne pour votre entreprise
- Présentation claire du rapport
- Vue d’ensemble synthétique
- Suivi de la réalisation des tâches
- Point sur les jalons clés
- Comparatif objectifs / résultats sur le plan des tâches et des coûts
- Matrice de risques
- Liste des décisions à retenir
À noter : Selon la nature et le secteur du projet, le contenu peut varier. Un appui du PMO (Project Management Office) vous aidera à garantir la régularité du reporting, même quand le temps manque.
Bonne lecture…
Lisez l’article en anglais Lisez l’article en allemand

Comment structurer un rapport d’avancement ?
Chaque rapport d’avancement doit répondre à des questions concrètes : où en est-on dans les livrables ? Les coûts et délais sont-ils respectés ? Quels risques émergent ?
- État d’avancement des tâches
- Adéquation aux prévisions (efforts, coûts, délais)
- Analyse des risques
L’enjeu est limpide : permettre au comité de pilotage d’avoir une vision à jour et objective. Selon la taille du projet, la forme et la fréquence du rapport peuvent varier, mais l’essentiel reste la cohérence et la lisibilité. Que vous gériez un ERP de 5 millions d’euros ou la refonte d’un site web, la structure doit rester comparable pour faciliter les analyses croisées.
Adoptez un modèle unique pour vos rapports : cela simplifiera la lecture, la comparaison et le suivi historique. Pour les organisations gérant plusieurs projets à la fois, il est impossible de tout passer en revue à chaque réunion. D’où l’intérêt d’une liste synthétique, où chaque projet tient en une ligne, avec ses indicateurs principaux. Vous pourrez ainsi trier et sélectionner les 10 dossiers majeurs, même si la liste en compte 100.
Conseil : Dans un contexte multi-projets, listez systématiquement les projets avec leurs infos-clés, puis choisissez les dossiers à approfondir selon leur criticité.
Lors d’un comité de pilotage de deux heures, on ne peut se pencher que sur les rapports d’étape des quelques projets les plus stratégiques. Cette sélection s’impose.
État général du projet : le verdict en un coup d’œil
Face à un rapport d’avancement, la première attente reste une vision globale. Si un point cloche, on creuse les détails ensuite.

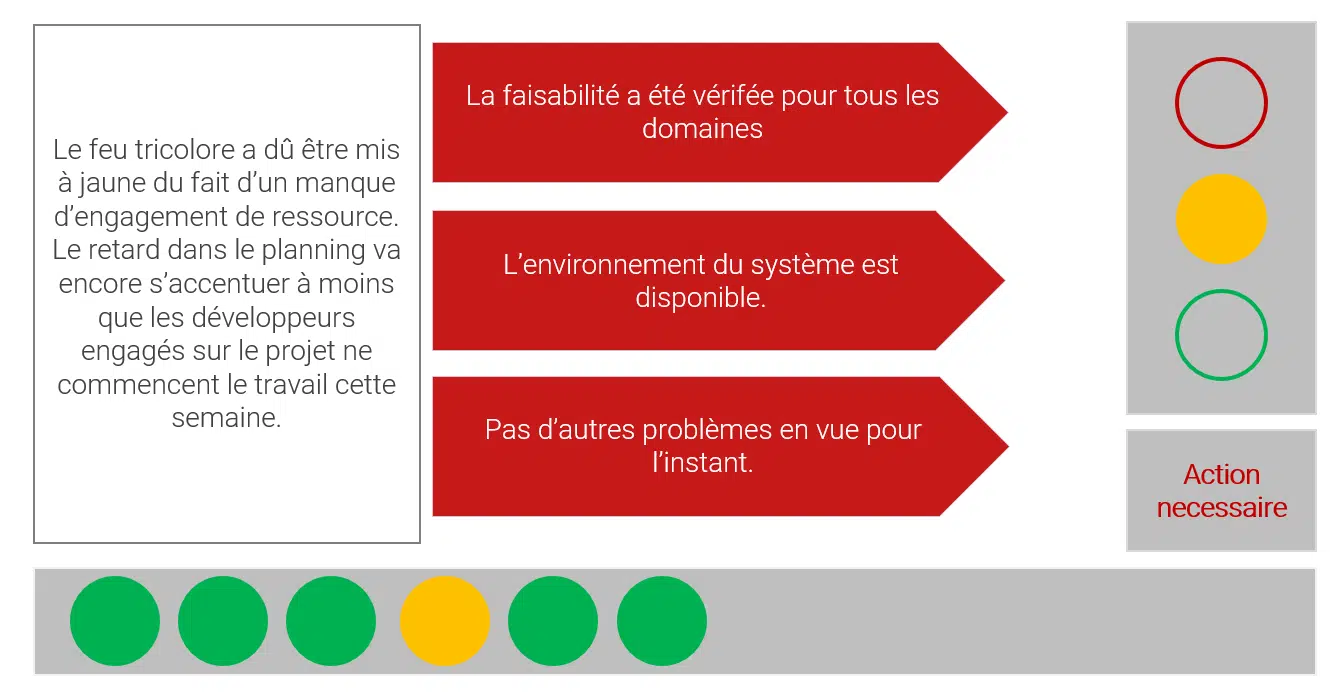

Le code couleur : l’incontournable feu tricolore
Rouge, jaune, vert : ce système de signalisation est devenu un standard. Il offre deux atouts majeurs :
- Lecture immédiate, sans risque d’ambiguïté
- Possibilité de filtrer la liste des projets selon leur statut
Mais attention, cet indicateur doit être ajusté manuellement, sur la base de critères simples mais adaptés à la réalité du projet.
Conseil : Ne négligez pas l’historique des couleurs. Les changements, qu’ils aillent dans le bon sens ou non, racontent une histoire précieuse.
Multiplier les indicateurs pour plus de finesse
En complément du feu global, il est possible d’ajouter des codes couleur spécifiques pour le respect des tâches, des coûts ou du planning, calculés automatiquement à partir des écarts constatés. Et il serait incohérent de valider un feu global vert si l’un des feux secondaires vire au rouge ou si tous ne sont pas parfaitement au vert.

Exemple de suivi visuel de l’état du projet et de son évolution dans le temps.
L’indicateur « action requise » : le signal d’alerte
Il est judicieux de prévoir un indicateur spécifique pour demander une intervention, indépendamment du statut du feu tricolore. Cela permet au chef de projet de signaler un besoin d’arbitrage ou d’aide sur un point bloquant, avant que la situation ne devienne critique.
Un commentaire bref doit pouvoir être ajouté, de préférence en une ou deux phrases, histoire d’être lisible même dans une gestion multi-projets.
Conseil : Dans un portefeuille dense, limitez les commentaires à une ligne. Cela garantira leur visibilité.
Afficher uniquement le début d’un long commentaire n’apporte rien de concret. Privilégiez la concision.
Suivi de l’avancement : aller au-delà des chiffres
En dehors des indicateurs globaux, c’est la documentation des progrès concrets qui fait la différence. L’atteinte des objectifs doit être illustrée par des faits, pas seulement par des pourcentages.
Le pourcentage d’achèvement : utile mais à relativiser
Certes, exprimer l’avancement en pourcentage est courant, mais il ne faut pas lui accorder plus de poids qu’il n’en a. Une valeur de 71 % peut prêter à sourire : elle reste approximative, même si elle résulte de la somme des tâches terminées. Pour plus de pertinence, comparez-la systématiquement aux écarts sur le travail, le budget et les délais.
Vous cherchez d’autres modèles de reporting ? Consultez notre article sur les 5 rapports PPM les plus importants.
Livrables, portes et jalons : la preuve par l’exemple
La façon la plus claire de démontrer la progression consiste à dresser la liste des livrables :
- Ceux qui sont finalisés
- Ceux en cours
- Ceux qui restent à lancer
On peut aussi simplement indiquer le statut de chaque livrable (démarré, en cours, fini). Encore plus efficace : utiliser des jalons standardisés ou des passages de phase. Tout le monde visualise alors instantanément le point d’avancement du projet. Par exemple, atteindre le jalon M3 peut signifier que les spécifications sont validées ; M7, le démarrage de la production.
À retenir : Les pourcentages donnent une vue d’ensemble, mais seuls les jalons, livrables ou portes franchies apportent la précision attendue.
Ces étapes doivent être adaptées à chaque projet. Et surtout, n’oubliez pas de valoriser collectivement les franchissements marquants.

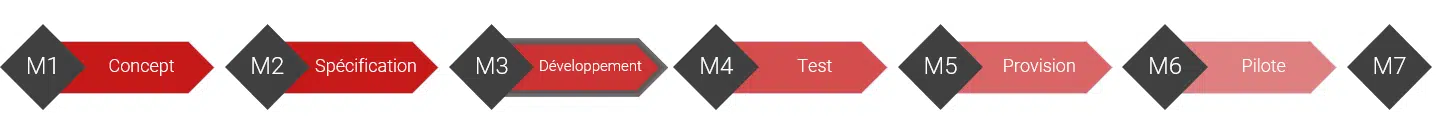

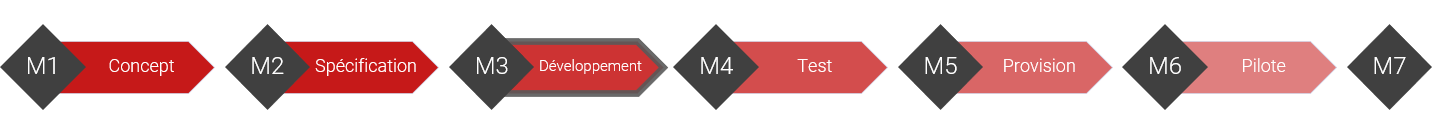

Visualisation de l’avancement : après M3, le développement peut débuter.
MTA : analyser les tendances au fil des jalons
Présenter les dates des jalons sous forme de simple liste n’apporte pas grand-chose. Il est bien plus pertinent de les placer dans un graphique d’analyse des tendances (MTA, Milestone Trend Analysis). Ce type de visuel montre l’évolution des délais au fil des rapports et met en évidence les dérives ou les rattrapages.
Service TPG :outil MTA gratuit à télécharger ici !

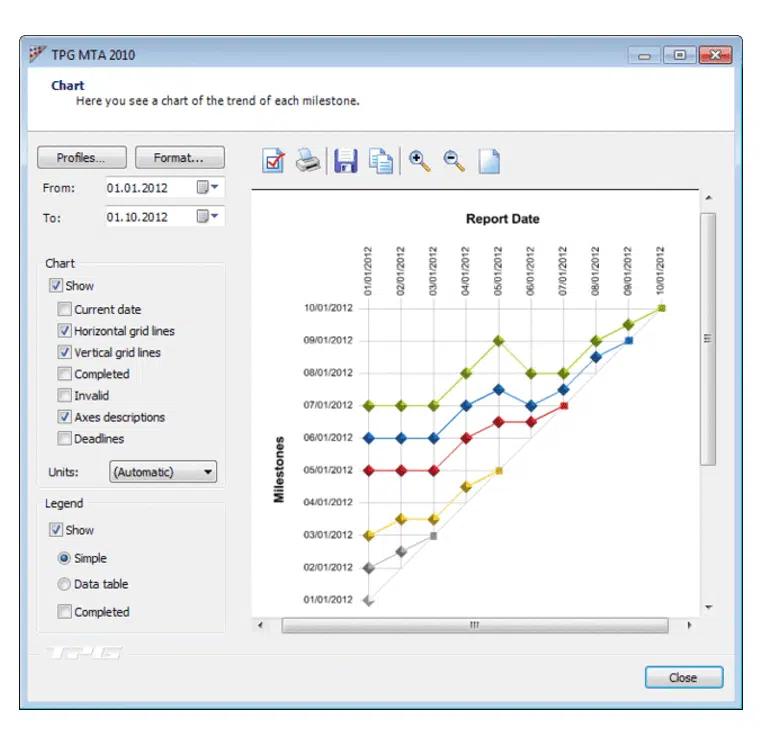

Exemple : sur le jalon M4, le graphique révèle un retard puis une tentative de rattrapage.
- Des lignes horizontales traduisent le respect du planning
- Des lignes ascendantes signalent des retards
- Des lignes descendantes indiquent une anticipation des dates
Une fois l’outil maîtrisé, le suivi du calendrier global devient évident. On peut même anticiper les prochaines tendances à partir de cette lecture dynamique.
Certains graphiques font aussi apparaître des dates butoirs, rendant visibles les retards et les dépassements inévitables.
Comparer objectifs et résultats : travail et coûts à la loupe
Le rapport d’avancement doit, au minimum, présenter un comparatif entre les prévisions et le réalisé, que ce soit sous forme de chiffres ou de graphiques. Pensez à afficher à la fois les valeurs planifiées et celles effectivement observées (coûts, dates de fin), afin de détecter les écarts bien avant le point de non-retour.
Lorsqu’il y a des achats ou des prestations externes, ajoutez aussi :
- Commandes passées
- Factures reçues
- Paiements effectués
Cela apporte une transparence bienvenue. Les délais entre commande et paiement sont souvent sources de confusion.
Deux distinctions à ne pas négliger :
- Budget contraint ou non : c’est la base pour anticiper les évolutions du projet.
- Différencier travail et coûts internes ou externes : structurez-les clairement par nature.
Ce découpage vous permettra de comparer plusieurs projets similaires, mais aussi de comprendre pourquoi certains dérapent là où d’autres tiennent la barre.
Astuce : Pour tirer vraiment parti des comparaisons, identifiez précisément la marge de manœuvre budgétaire et la répartition des coûts. Ceux qui se contentent d’un chiffre global se privent d’une vision fine, et risquent les mauvaises surprises.

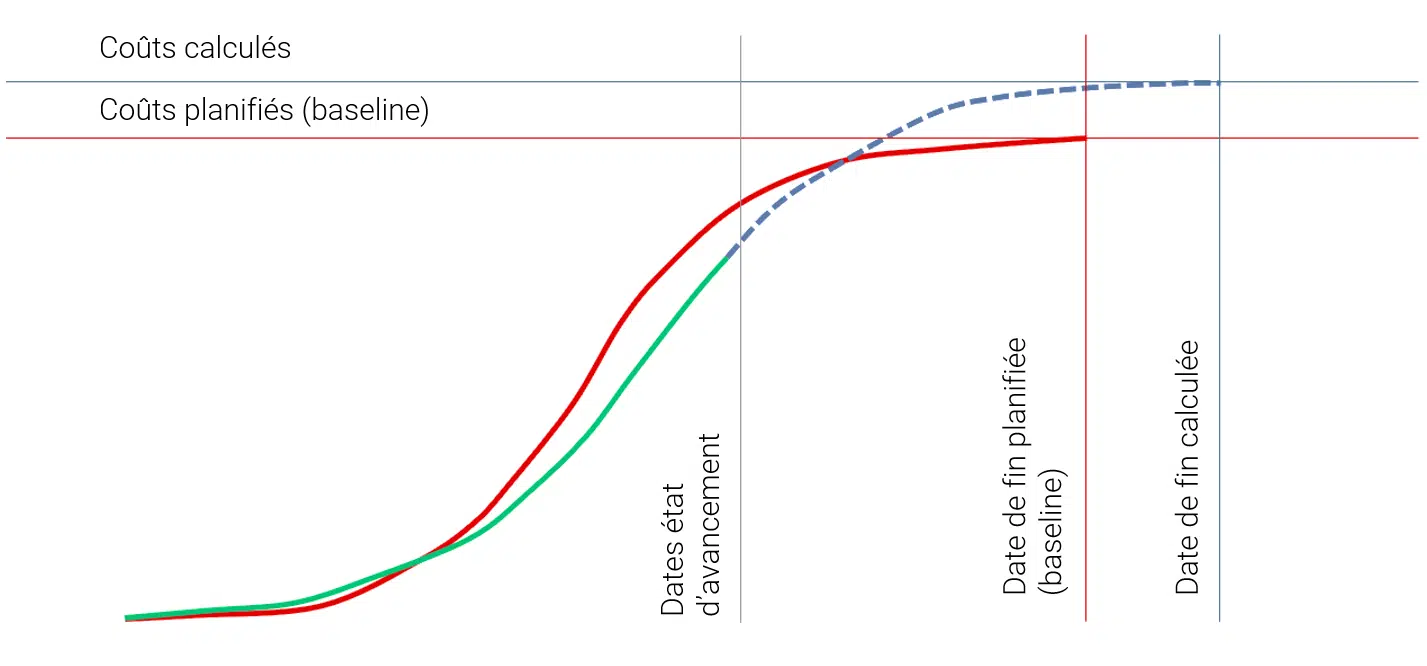

Exemple d’analyse des coûts : un retard sur M3 peut masquer des coûts réels supérieurs au plan, malgré une apparence favorable à un instant T.
Conseil : Utilisez des graphiques dynamiques, calqués sur les analyses de jalons. L’évolution dans le temps révèle bien plus que des chiffres bruts. Basez-vous sur l’historique des déclarations.
Pour une clarté maximale, présentez :
- La courbe de référence, du début prévu à la fin prévue
- La courbe réelle, du début réel jusqu’au point d’avancement
Prolongez ensuite la courbe réelle jusqu’à la date de fin recalculée.
Matrice des risques : visualiser pour agir
Énumérer les risques, oui, mais sans tomber dans la liste interminable. La matrice des risques, toujours placée au même endroit dans le rapport, offre une lecture instantanée. Grâce à la répartition colorée des risques selon leur probabilité et leur impact, vous ciblez immédiatement les zones à surveiller.
La matrice des risques vous donne une vue immédiate sur l’exposition du projet. Elle oriente l’attention là où il faut agir en priorité.
L’impact d’un risque se mesure, idéalement, d’après la perte financière potentielle. Si ce calcul est délicat, attribuez des scores de 1 à 10 ou classez-les en faible, moyen, élevé. Même logique pour la probabilité d’occurrence : un pourcentage trop précis serait trompeur, mieux vaut des catégories ou une échelle simple.

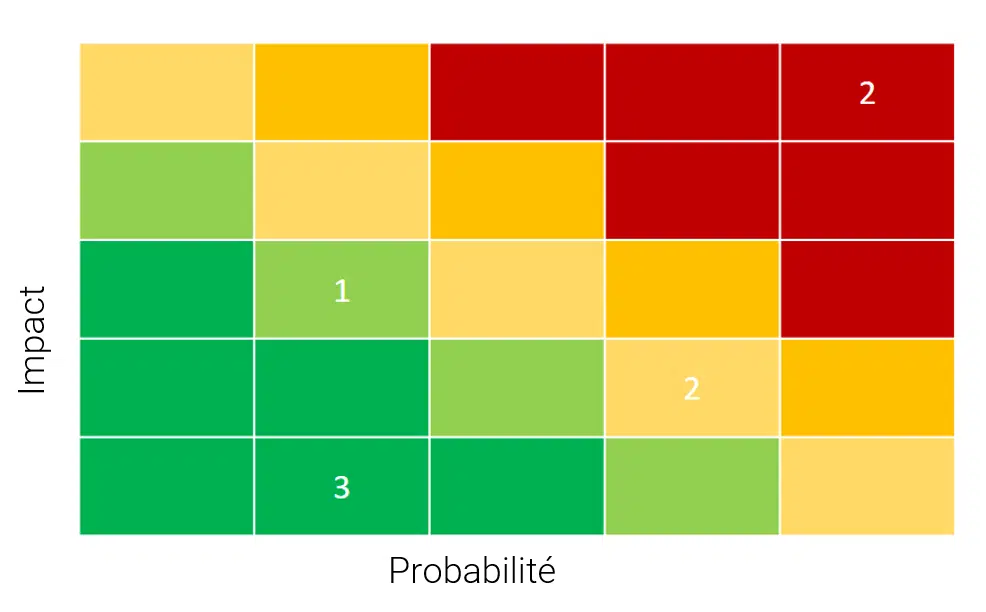

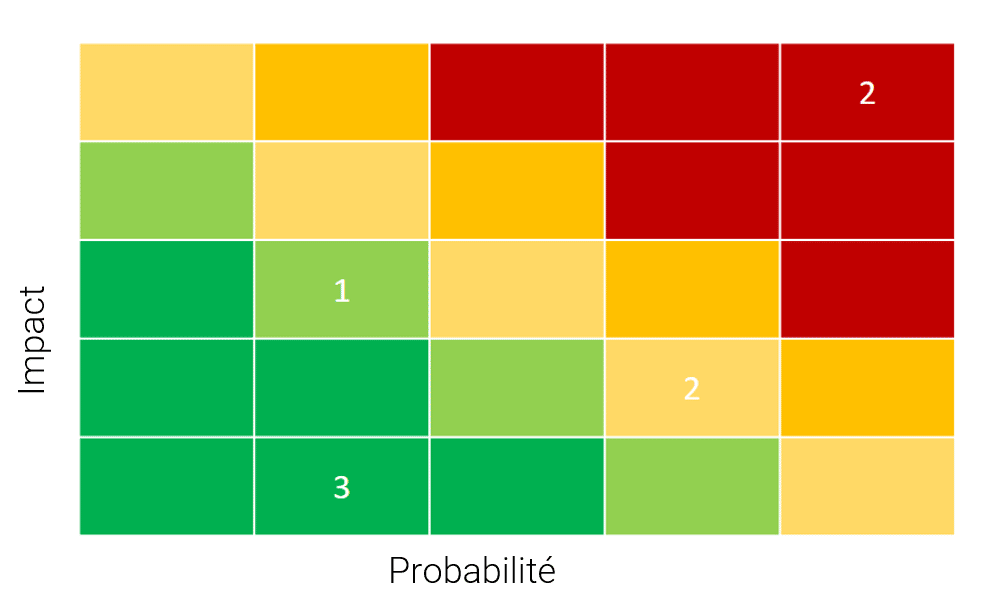

Exemple de matrice : 2 risques majeurs et 6 secondaires, identifiés en un coup d’œil.
Conseil : Catégorisez vos risques pour mieux les hiérarchiser. C’est la clé d’une gestion active.
Exception : Si vous souhaitez évaluer le risque global du projet, il faudra néanmoins fournir un chiffre : multipliez impact par probabilité et additionnez les résultats. Cet indicateur agrégé peut justifier une analyse approfondie.
Décisions : le suivi organisationnel
Un projet, c’est aussi des questions d’organisation et de gouvernance. Pensez à recenser, dans chaque rapport, les décisions actées ou en attente, par exemple :
- Disponibilité des ressources
- Validation des commandes
- Choix de modifications de périmètre
L’indicateur « action nécessaire » prend ici tout son sens. Il signale aux décideurs les arbitrages à rendre, même si les autres voyants sont au vert.
Le rôle décisif du PMO
L’expérience montre que sans l’appui du PMO, difficile d’obtenir des rapports d’avancement fiables et à jour. Beaucoup de chefs de projet voient le reporting comme une charge supplémentaire, quand le quotidien déborde déjà.
Le PMO s’assure que :
- Chaque projet dispose bien d’un rapport d’avancement
- Toutes les informations requises sont renseignées
- Les commentaires sont pertinents
- Les données sont cohérentes
- Les écarts sont documentés et justifiés
Bien sûr, cela prend du temps, pour tout le monde. Mais la collaboration entre PMO et chefs de projet fait toute la différence. Chacun doit comprendre que le suivi d’avancement sert d’abord les intérêts du projet, et donc de l’équipe elle-même. Quand ce déclic s’opère, la qualité des rapports s’en ressent. Deux exemples concrets à retenir :
- Le PMO peut immédiatement accompagner les chefs de projet sur les points d’alerte
- Le comité de pilotage prend des décisions plus rapidement et plus justement
Pour aller plus loin : contenu et méthodes du rapport d’avancement
Ce panorama a permis de mettre en avant :
- L’intérêt d’un format standardisé pour vos suivis
- La pertinence du double codage couleur (général et par indicateur)
- Les rubriques à intégrer absolument dans votre reporting
- L’usage de l’analyse des tendances par jalons (MTA)
- Les points de vigilance pour comparer planification et réalisé
- L’intérêt d’une matrice des risques
- La nécessité de recenser les décisions à prendre
- L’enjeu de la coopération entre chefs de projet et PMO
Votre expérience du suivi de projet a-t-elle confirmé ces constats ? Quels outils ou pratiques avez-vous adoptés ? Vos retours sont bienvenus en commentaire.

À propos de l’auteur : Johann Strasser, ingénieur certifié, dirige TPG The Project Group depuis plus de vingt ans. Son parcours l’a mené de l’automobile à l’énergie, en passant par la formation et le conseil en gestion de projet. Il a piloté des projets logiciels pour la construction, géré la planification et le contrôle des coûts sur de grands chantiers. Aujourd’hui, il met son expertise au service du développement de solutions pour la gestion de projets hybrides, les PMO et la gestion des ressources. Il partage régulièrement ses analyses et conseils à travers conférences, articles et webinaires.
